dinsdag 25 november 2008

Stellen van de kozijnen en het lijmwerk

Eindelijk weer eens een logje vanaf de Zwaansvliet!

Er is inmiddels een hoop gebeurd, maar het niet meer zo dat ik elke dag aan het werk ben.
Als ik nu van mijn werk thuiskom zet ik hooguit nog wat dingen klaar voor het komende weekend, zodat ik op de zaterdag al vroeg van start kan.
Het is al zo vroeg donker dat het werken bij kunstlicht niet echt prettig werkt.
En dit komt de kwaliteit niet ten goede.

We zijn nog steeds bezig met het lijmwerk op de begane grond.
In eerste instantie wilde ik de kozijnen plaatsen als alle wanden al waren gelijmd.

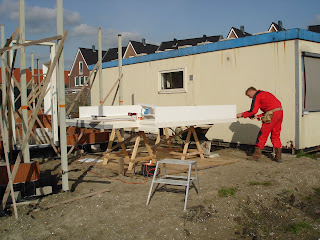

Maar ik kreeg al vlot een belletje van de kozijnenleverancier (Timmerfabriek Schouten) dat de kozijnen al klar waren en dat ze ze al snel wilde komen brengen.


Hier wat plaatjes van het aanbrengen van de eerste lagen lijmwerk.

Omdat we in een nieuwbouwwijk wonen welke mijn werkgever Mulder Obdam bouw gaat oprichten word er ook een officiele eerste paal geslagen.
Ook alle vrije kavelbezitters waren uitgenodigd voor de officiele verrichtingen rond het slaan van de eerste paal in de "Polderweijde".
Op de achtergrond staat het huis van Hans en Ina wat inmiddels al is opgeleverd. Daar naast zijn wij druk bezig met de bouw van ons huis. De foto is genomen vanaf de plek waar nu de keten staan opgesteld en waar onze vrienden Arjan en Astrid ook een geweldig huis hebben gekocht.
En ja het klopt.. het worden weer onze buren! Alleen kunnen we over pakweg een ruim jaar bij elkaar in huis kijken.


Tussen alle bedrijven door hebben (heeft Juut) we ook nog een familieweekend georganiseerd.
We hadden ons oog laten vallen op IJhorst dicht bij Orvelte en Giethoorn.
In dit schilderachtige plaatsje is deze foto genomen.

Voor dat alle kozijnen kunnen worden gesteld moeten er eerst kantstukken langs de kozijnen worden aangebracht. Omdat de spouwmuur 360mm is en de kantelaaf 30mm worden de kanstukken extra breed. Langs de kanstukken en tegen de binnenmuur komen spouwlatten.
Aan de spouwlatten worden weer lijmankers bevestigd welke in het opgaande werk worden meegenomen. Op bovenstaande foto was good old Arjan weer geweldig aan het helpen.
Voor sommige klusjes heb je gewoon een extra hand nodig, anders gaat het het niet goed komen.
We waren hier bezig met het voordeurkozijn.



18 oktober, toen was het weer nog fantastisch!
Met het plaatsen van het kozijn voor de tuindeuren hadden we wat extra hulp nodig, door de grote afmetingen van dit kozijn. Omdat "buurman Henk" zoals Marit en Rianne hem noemen altijd wel even komt buurten op zaterdag en zondag, heeft ie ook altijd wel een hand vrij voor het zware tilwerk. En Bas is ook al een tijdje bezig met zijn schoeiing dus die is ook altijd wel in de buurt te vinden. Ook bas stak even de armen uit de mouwen.


Wederom met zeer mooi weer.

Had ik al eens iets gezegd over het geweldige uitzicht? Echt?


Aan de kleding te zien word de temperatuur al snel minder, maar het werk moet doorgaan.
Hier het lijmwerk voor het erkerkozijn.

En op 11 november moest er natuurlijk wel even gezongen worden en werd de harde westenwind getrotseerd om de rugzakjes al zingend, gevuld mee terug te nemen naar onze tijdelijke huisvesting.
Hier een serenade aan de voordeur van Huize Dekker aan de Buitenrust.

En 14 november werd er gewoon weer gelijmd, al was het wel wat winderig....
Tja, en op 16 november kwam de goedheiligman weer aan in Obdam en moesten de zelfgemaakte tekeningen natuurlijk wel worden overhandigd aan die "Westfries sprekende bebaarde". Een periode van sinterklaasgekte is aangebroken, en als ik 's ochtend naar mijn werk ga moet ik oppassen dat ik niet struffel over de, die avond ervoor gezette kleine schoentjes.


Maar een half uurtje na het inhalen van de Sint met zijn hulpjes ging ik weer aan de bak.
Het is weekend en het werk ligt klaar.

De kozijntjes in de zijgevel van de garage zijn gesteld (in bas en boos weer, met Arjan) en hier ben ik bezig met het inmetselen.
Strak werk!

Bezig met de wand onder het keukenkozijn.

Tot zover weer een update van de werkzaamheden!
Aanstaand weekend wil ik de kozijnen gaan plaatsen in de voorgevel en zijgevels van de woonkamer.
Doei!

dinsdag 30 september 2008

Start metselwerk

Zondag ben ik begonnen met het lijmwerk.
Als eerste moet er een kimlaag in de specie worden aangebracht, omdat er niet gelijk op de betonvloer gelijmd kan worden.
Om water uit de toekomstige spouw af te voeren, heb ik dpc folie (pdf) aangebacht van de vloer tot aan het buitenwerk.
Arjan belde halverwege de dag og op of hij kon helpen.
Nou, hulp is natuurlijk altijd welkom, dus de resterende folie heeft Arjan aangebracht samen met Juut.

Verder moest er nog een stukje rioolbuis opgegraven worden, omdat ik het vermoeden had dat deze door de aangebrachte grond door de kraanmachinist was verzakt. Dit klusje heeft Juut op zich genomen.
Maandag 29 september werd ik 's middags gebeld door Jack van Diepen dat de kraanmachinist de restende werkzaamheden uit kwam voeren. De grond is aangevuld en rondom is er een mooi laagje zand overheen aangebracht om het binnensloffen van bagger tegen te gaan.

Tot zover weer een update van de werkzaamheden.


levering binnenwerk en opperwerk

Afgelopen vrijdag (26/9) om 8:00 uur werden de lijmblokjes geleverd voor het optrekken van het binnenwerk.
We hebben gekozen voor een binnengevelsteen van Wienerberger, de zogenaamde Porotherm.
En dan geschikt voor lijmwerk.
Een groot voordeel van deze steen is dat het een gebakken produkt met holle ruimtes wat zorgt voor een betere isolatiewaarde van de gevel.
Ook een groot voordeel is dat deze steen nagenoeg niet meer werkt. De kans op scheurvorming is dus bijna uitgesloten.

Zaterdag was het al vroeg erg mooi weer, dus begon ik al vroe me het opperen van de blokjes.
Frank kwam even kijken hoe het ging met de voortgang van de bouw, en voor ik het wist was ik niet meer alleen aan het opperen.
En het was warm. Frank in actie.

Aansluiten van de riolering.

Op donderdag 21 september had ik de afspraak met Van Diepen om de riolering aan te sluiten.
's Avonds had ik een vergadering dus het aansluiten moest voor die tijd even gebeuren.
Maar om een of andere reden liep het niet zoals ik het had gepland en voor ik het wist was het donker en moest ik constateren dat ik waarschijnlijk alleen de rondvraag nog maar mee zou maken...
Het begon in ieder geval voorspoedig.
De geultjes zaten er zo in en de drainage zat er zo in.
Maar zoals gezegd was het al snel donker, maar met een paar bouwlampjes er bij was het alweer snel gezellig werken.
Juut kwam geregeld wat lekkere koffie brengen en zo brachten we het aansluiten tot een goed einde.
Al werd het dus wel 21:30 uur...


En toen nog op vergadering..
Evengoed een geslaagd, maar laat dagje...

Stelwerk gereed.

Op 19 september hadden we de profielen voor het metselwerk binnen en buiten er bij staan.


De volgende ochtend moest ik toch even dit bijzondere plaatje vastleggen.
Wie heeft er nou zo'n uitzicht?

Voor het bestellen van de stenen voor het binnenwerk moest er nog wel wat gerekend worden.


Nog even wat maten controleren en dan kan eindelijk het bouwraam weg.

En weg dat ding.


maandag 15 september 2008

stelwerk

Na het storten van de begane grondvloer heb ik nog even de vloer ontkist (met hulp Rianne!) en de rommel opgeruimd.


Rianne vond het geweldig om alles op te ruimen.


Hierna zijn we er even een weekend tussenuit geweest om "uit te rusten";-))
Nou als je zonder kinderen met 3 andere stellen (ook allen zonder kinderen) gaat komt er weinig van uitrusten...

Na dit heerlijke weeken uitwaaien moest de HWA (hemelwaterafvoer) er omheen.
Deze grijze jongens lagen al een tijdje te wachten in de container om in elkaar gelijmd te worden.
Met de van te voren uitgetekende rioleringtekening van Rijkhoff was het aanleggen eigenlijk geen probleem.

Met buizen en zonder spiegelei...


Laatste stukje bij de garage.

En gisteren (zondag) zijn we dan eindelijk begonnen met het stellen van de profielen voor het vuilwerk (binnenwerk)
Ik werd voor het vasthouden van de profielen geassisteerd door mij lieftallige assistente Juut.
En ik moet zeggen; ze kan ontzettend goed profielen vasthouden!
Tegen sluitingstijd (het werd al donker) hanteerde Juut zelfs de lange waterpas.
Met commando's als "halen"en "brengen" werden alle profielen moeiteloos strak en waterpas op hun plaats gezet.

Ik kan het niet genoeg zeggen: let eens op het geweldige uitzicht!


Komende dagen zal ik de profielen gaan stellen voor het buitenwerk en daarna kan het bouwraam worden verwijderd, en de grond rondom de put worden aangevuld.

Tot zo ver maar weer!

Groeten Johan.

woensdag 3 september 2008

En ook dit beton ligt er in.

Vanmorgen om 6:45 begonnen met de laatste werkzaamheden aan de nu nog lege bekisting.
Er moesten nog sparingen worden aangebracht voor de vloerluiken en voor de meterkast.
Ook moest de gehele kist nog worden geschoord om alles goed op zijn plaats te houden.

Om 10:15 kwam de pompmixer al en hij had haast, want de volgende klant in Edam belde al waar hij bleef...
Vandaar werd dus haast gemaakt, en omstreeks 11:30 lag alle beton er in.


Met de nodige ervarenheid en een laser werd de vloer op hoogte gestort, zodat er nog maar weinig beton hoefde worden omgeschept.


Met een trilbalk hebben we vervolgens de vloer netjes afgewerkt.


Marit en Rianne mochten hun handen in de natte beton drukken met naam en al

Alleen jammer dat de zeer harde regen later alles wegspoelde.



É VOILA! (leuk ff luisteren!)


Op naar de volgende fase!
